Oppdatering på Sævareid

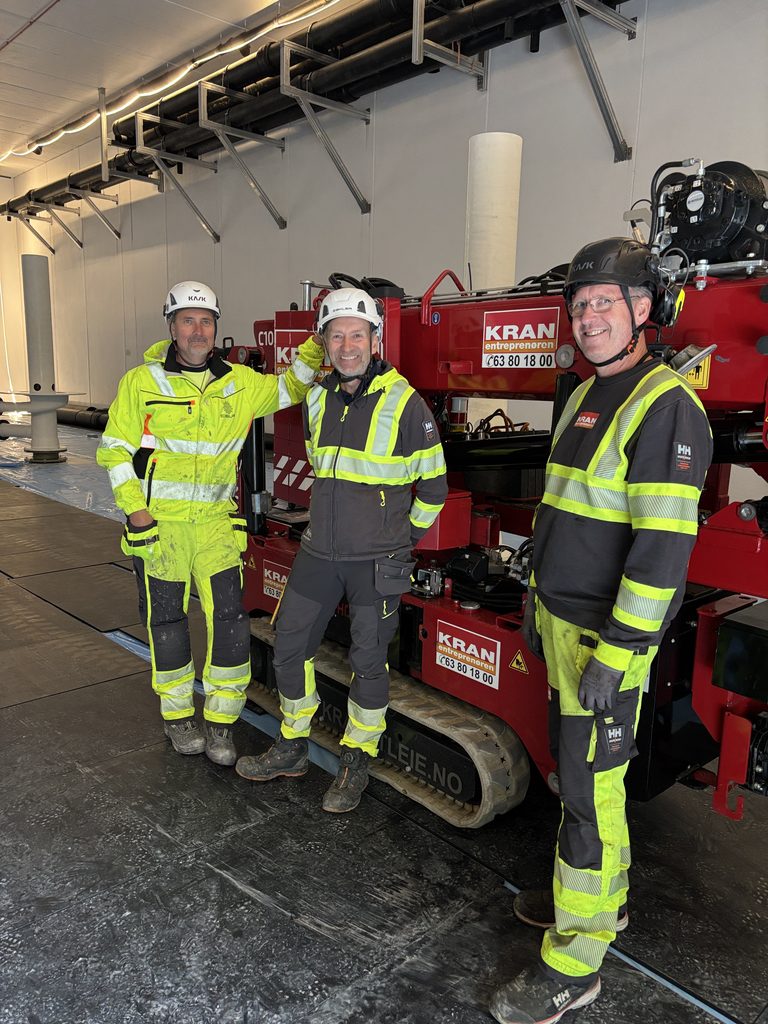

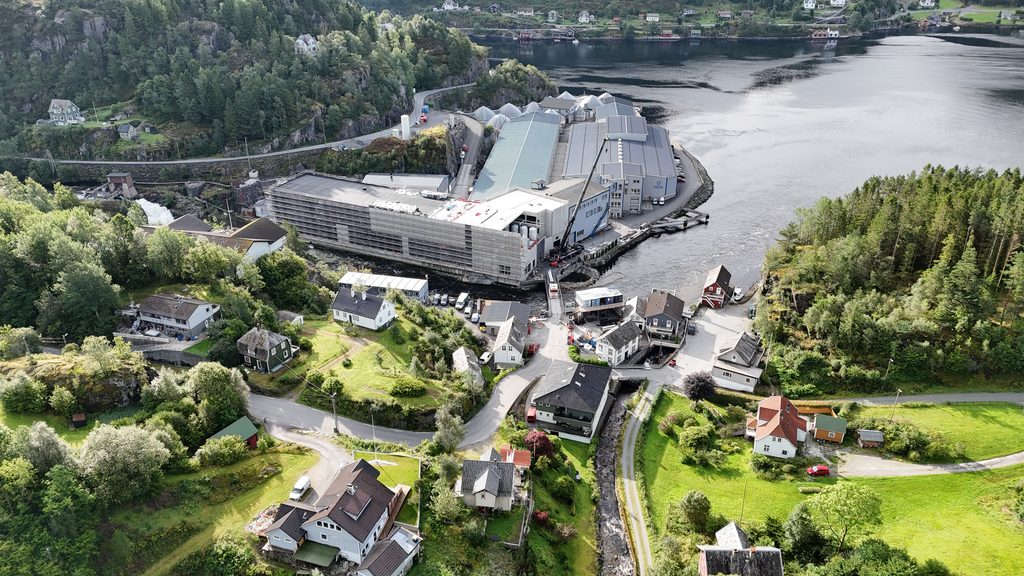

På Sævareid er prosjektet på vei over i neste fase med hovedfokus på innvendig montasjearbeid. Prefab-bygget ble ferdigstilt av K. Nordang i uke 33 og taket blir ferdig tekket i løpet av august. Csub er i gang med forberedelser og starter montering av 8 m kar denne uken, IPC er godt i gang med rør- og komponentmontasje, Johansen Rør arbeider for tiden med takvann, sluk og sanitæravløp, Acel med elektroarbeider, I. Bjørø med ventilasjon, Sørskår etablerer rørsupport, gangbanesupport mm og Firesafe er i gang med branntetting.


26.08.2026
